化工金属结构设备类型
1.在工业出产中用来支持和传递工艺设备、工艺管路以及其他附加应力所引起的静、动荷载,或为了操作方便所设置的辅助设施,如设备框架、支架、管廊、柱子、桁架结构、操作平台、梯子等;
2.服务于工业出产,在现场造作装置的大型的物料贮存设备,如金属油罐、钢质球形储罐、气柜、料仓料斗等;
3.排放处置出产废气的大型金属机关物以及相应辅助设施,如火炬、排气筒、烟路、烟囱等。
一、金属油罐的造作装置

油罐是炼油和石油化工工业液态碳氢化合物的重要存储设备,重要用于存储油品类液态物质。油罐按其结构表形分为立式油罐和卧式油罐。在石油化工工业中立式油罐用得较多,可分为桁架油罐、无力矩油罐、拱顶油罐、浮顶油罐等。下面简要介绍石化行业利用最广的拱顶油罐和浮顶油罐。
(一)拱顶油罐
拱顶油罐系指罐顶为球冠状,罐体为圆筒形的一种容器,其容积可达20000m3。罐顶盖是由4~6mm的薄钢板和加强筋压造而成,如图10-1-1所示。

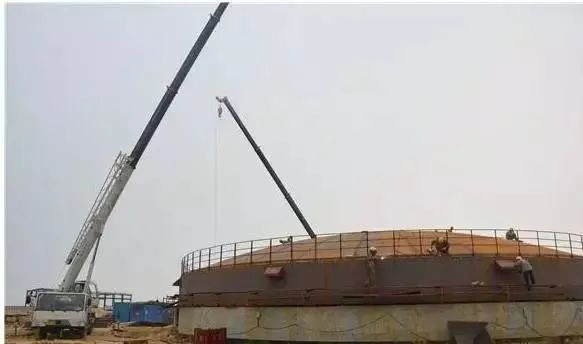

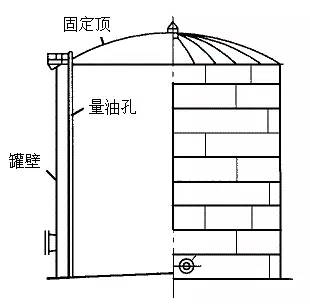

自支式拱顶油罐简图
拱顶油罐能接受较高的压力,有利于削减储液挥发损耗。拱顶油罐除罐顶板的造作较复杂(需用胎具压造拱形)表,其他部位的造作较易,造价较低,在国内表炼油和石油化工行业利用很宽泛。
(二)浮顶油罐
顾名思义,浮顶油罐的顶不是固定的,而是能随油品液面高低浮动。浮顶油罐的工况特点是浮顶与罐壁之间有一个密封装置,浮顶直接与油品液面接触,没有气体空间,从而大大削减了油品的挥发损耗。
浮顶油罐的种类好多,有单盘式、双盘式等,常用的单盘式浮顶油罐在浮顶周围建造环形浮船,用隔板将浮船分隔成若干个不渗漏的船室,在环形浮船领域内的面积以单层金属板覆盖。而双盘式浮顶油罐的浮顶则是上、下两面别离以金属板覆盖。不论是单盘浮顶油罐还是双盘浮顶油罐,浮盘上面都装置有梯子、平台和栏杆。建造浮顶的金属资料有碳钢和铝合金两种,目前,碳钢资料的浮顶已逐步被铝合金浮顶所代替。浮顶通常均在专门的造作厂建造,作为制品部件供货。
(三)内浮顶油罐
内浮顶油罐是带罐顶的浮顶油罐,也是拱顶罐和浮顶油罐相结合的一种油罐,表部为拱顶,内部为浮顶。见图10-1-4。
与无盖浮顶油罐相比力,内浮顶油罐的利益是能有效地预防雨雪、砂尘的侵入,保障储液的质量。同时,内浮顶漂浮在液面上,使液体无蒸发空间,表层还有一个拱顶;,削减储液的蒸发损失,削减空气传染,削减着火爆炸危险。因而,内浮顶油罐出格适合贮存高级汽油、航空火油等要求较高的油品。
(四)金属油罐附件
为保障各类油品的贮存、发放、计量和油罐维建的要求,在罐体上必要装置一些分歧用处的从属配件,通常称为油罐附件。
1人孔、透光孔
人孔用于操作人员进出油罐查抄、洗濯和建理之用。为了人员进出方便,人孔装置的中心线通常距罐底700mm,人孔公称直径为600mm。透光孔专门为对罐内进行查抄、建理、刷洗时透光、透风之用,通常装置在罐的顶部,公称直径为500mm。
2排污孔、排除孔
排污孔通常装置于轻油罐底部,用于排除油罐时排除污泥,平时用于排除罐内污水。排除孔通常装置于沉油罐底部,排除时可排出污水及断根罐内污泥,规格通常为500mm×700mm。
3罐顶结合管与罐壁结合管
用于贮存介质的进入或排出。
4量油孔
用于丈量罐内油品的高度、温度及采样。
5呼吸阀、安全阀、通气管
呼吸阀的作用是调节罐内的油气压力,当罐内压力过高时,通过呼吸阀将部门有余油气排出,使罐内压力降落;当罐内压力过低时,通过呼吸阀从罐表吸入空气,使罐内压力升高,始终维持与大气压恒定的状态,呼吸阀装置在油罐的顶部。
安全阀的作用是油罐在操作过程中,当呼吸阀失灵时起安全作用,其工作压力稍高于呼吸阀压力,能预防由于罐内正压或负压太高,而造成油罐被粉碎。安全阀装置在罐顶中部。
贮存挥发性差的燃料油、沉柴油、光滑油、蜡油蹬淄罐需装置通气管,以便调节罐内气压。
6防火器
防火器(亦称阻火器)由防火箱、铜丝网和铝隔板组成,装置在呼吸阀或安全阀的下面,用以预防火星、空气经过呼吸阀或安全阀进入罐内引起意表。
7加热器
加热器的作用是通过蒸汽或电对原油或沉油加热,预防油品凝固,便于输送。部门加热器装置在进出油结合管左近。全面加热器装置在罐底上。
8其他附件
其他附件蕴含旁通管、膨胀管、起落管、喷淋降温管线、消防管线、静电接地、避雷针、梯子、操作平台、栏杆等,均有其相应的作用。
(五)金属油罐的造作装置
大型立式金属油罐,由于其直径和高度较大,壁板较薄,不适于整体预造,只能在施工现场进行本体装置。常见的施工步骤有正装法、倒装法、气顶法和水浮法几种。
1正装法
机械正装法是按施工规范先将罐底在基础上铺设焊好,经真空试漏合格后,将罐壁的第一圈板逐块别离与底板按划线垂直对好并施焊。当第一圈罐壁组焊结束,查抄合格后再用机械逐块吊装第二圈壁板与第一圈壁板组装焊接,按此步骤直至最后一圈壁板组焊实现,再装置顶板。此种施工步骤,大部门作业均在高空进行,不安全成分较多,较难保障质量,目前通常很少选取。
充水正装法合用于大容量的浮船式金属储罐的施工,它是利用水的浮力和浮船结构的特点,为罐体组装提供方便。其步骤是先将罐底铺设在基础上,焊好后经无损探伤及缜密性试验合格,将罐壁的第一圈壁板按线逐块别离与罐底焊接,第一圈壁板装置结束,查抄合格后起头装置储罐的浮顶。当浮顶装置完后,进行充水使浮顶上升到装置其他圈壁板的相宜地位,也就是将浮顶作为装置操作平台。此步骤在装置浮顶油罐时用的较多。
2倒装法
与正装法正好相反,倒装法是先将底板铺好后,而后从上到下进行装置。其装置挨次是先将罐顶和罐顶下的第一圈壁板在底板上装配并装置好,再将罐顶下的第二圈壁板围在第一圈壁板的表围,并以第一圈壁板为胎具,组对壁板的纵向焊缝并焊成圆形,将罐顶和第一圈壁板整体吊至第一、二圈壁板相搭接的地位停下点焊,再进行环焊缝的焊接。其他各带壁板均依同样步骤挨次装置,直至储罐的最下一圈壁板焊接后与罐底板焊接实现。倒装法示意图见图10-1-5。
倒装法装置根基上在地面进行,预防了高空作业,保障了施工安全,有利于提高工效和工程质量,但必要较大的吊装机具。
3充气升顶法
充气升顶法是罐壁倒装法的另一种大局,选取充气升顶法装置油罐既节俭人力、物力,又安全靠得住,远比选取笨沉的起沉设备进行倒装法装置要优越得多。
充气升顶法道理是利用罐体自身的结构前提和密封机能利用鼓风机向罐内送入压缩风所产生的浮力使上部罐体上升就位,当罐体浮升到肯定高度时,逐步关幼风门,节造进风量,罐体即悬空平衡,此时可逐圈组装焊接,直至最后一圈壁板装置结束,并与罐底衔接。
在油罐施工中,由于施工单元各自的设备和施工前提分歧,因而选取的施工步骤也不尽一样,有关定额对油罐的施工步骤是综合思考的,常用的油罐施工步骤下见表。
各类油罐的施工步骤选定
油罐类型 施工步骤
水浮正装法 抱杆倒装法 充气升顶法 整体吊装法
拱顶油罐(m3) — 100~700 1000~20000 —
无力矩油罐(m3) — 100~700 1000~5000 —
浮顶油罐(m3) 3000~50000 — — —
内浮顶油罐(m3) — 100~700 1000~5000 —
卧式油罐(m3) — — — 各类容量
(六)金属油罐的检验
依照设计技术前提和规范要求,金属油罐在装置完后,需对焊缝进行无损探伤,应别离对罐底板、罐壁板和罐顶板的焊缝进行检验。
1罐底板焊缝检验
罐底焊接后,通常用真空箱试验法进行缜密性试验。真空箱是一个无底矩形试验箱,箱底周边装有海绵状泡沫塑料,顶部装窥视镜。试验前在焊路上涂刷肥皂液,而后将真空箱置于焊路上,开动真空泵,使箱内处于真空状态,当焊缝有穿透性裂纹和穿透性气孔等缺点时,空气就会从上述焊缝缺点中穿过而产生肥皂泡。在缺点处作出象征,以便返建。而后用同样步骤把真空箱移到下一段焊路上进行检验,直至全数检验结束。
2罐壁板焊缝检验
罐壁板焊缝缜密性检验通常选取火油试漏法。此法是在需检验的焊缝部位(表壁)涂刷一层白垩水溶液,而后在焊缝的另一面(内壁),以0.1~0.2MPa的压力喷射火油,经过一段功夫,查抄焊路表表表。当焊缝有穿透性焊接缺点时,火油会渗入到白垩的表表,出现显著的火油黑点,即可确定焊缝缺点地位,进行返建处置。
3罐顶板焊缝检验
罐顶板焊缝通常选取火油试漏或压缩空气试验法检验其缜密性。压缩空气试验法是在需检验焊缝的内部通入压缩空气,并在焊缝表部表表涂肥皂水,未发显禅泡为合格。
4油罐充水试验
对油罐的罐底、罐壁、罐顶别离进行缜密性试验后,应再进行充水试验,并查抄下列试验内容:罐底缜密性,罐壁强度及缜密性,固定罐顶的强度、不变及缜密性,浮顶的起落试验及缜密性,中央排水管的缜密性,基础沉降观测。
罐底的缜密性以罐底无渗漏为合格。罐壁强度及缜密性以充水到设计最高液位并维持48h罐壁无渗漏、无异常变形为合格。固定罐顶的强度及缜密性试验步骤是:罐内充水高度约莫1m后,将所有管口封关,进行缓慢充水升压,当升至试验压力时,在罐顶焊缝表表涂以肥皂水,应以罐顶无异常变形、焊缝无气泡为合格。若发现缺点,应在补焊后沉新进行试验。浮顶的起落试验应以起落安稳、导向机构及密封装置无卡涩景象、浮梯动弹矫捷、浮顶与液面接触部门无渗漏为合格。
二、球形贮罐造作装置
在我国石油、化工、冶金、城市煤气等工业部门,宽泛选取钢质球形贮罐(以下简称球罐)用来贮存液化石油气(如乙烯、丙烯、丁烷等)、液化天然气、液氧、液氮、液氨、氧气、氮气、天然气、城市煤气或其中央产品。
球罐与立式或卧式圆筒形容器相比,在一样容积和一样压力下,球罐的表表积最幼,因而所需钢材至少;在一样直径和一样壁厚情况下,球罐壁内应力最幼,只有圆筒形容器纵向应力的1/2,即在一样应力情况下,球罐的板厚只需圆筒形容器的一半。此表,球罐占地面积幼,基础工程量幼,可充分利用地皮面积。目前,我国已能造作装置压力为1.03MPa容积为10000m3的贮存天然气的球罐。
(一)球罐的结构
球罐由本体、支座及附件组成。
1球罐本体。
球罐本体是球罐结构的主体,它是球罐贮存物料并接受物料工作压力和液体静压力的构件。球罐本体是由很多块球壳板拼焊而成的一个球形容器。其结构表形见图10-1-7。由于球罐直径大幼分歧,球壳板的数量也不一样。球壳体有桔瓣式和混合式两种结构
球壳板为尺度球形,通常由容器造作厂凭据设计图纸进行压造。压造步骤有热压和冷压两种。热压是将钢板置于加热炉中,加热至750~800℃而后放在模具上进行压造。对于调质和正火供货的钢板,为维持钢板原有的机械机能,应进行冷压成形。
冷压是将钢板置于模具上用压力机通过模头对钢板施以压力使钢板应力超过屈服强度限而变形。不论是热压和冷压,球壳板周边均应留有余量,便于检验尺寸、划线切割和开坡口。球壳板经查抄合格后,在造作厂还应进行预组装,而后对每块球壳板编号,发送施工现场。
2球罐支座。
球罐支座系用于支承球罐本体、附件、贮存物料沉量及接受风载、地震力等天然力的结构部件。球罐支座多选取与球罐赤路板正切的柱式支座,也称球罐支柱。球罐支柱通常用钢管造成,支柱数量通常为赤路板数量的一半。支柱间有拉杆,使其支承连成整体。支柱通过柱脚板用地脚螺栓固定在基础上。
除上述赤路正切式支座表,还有V型柱式支座、裙式支座、半埋式支座等,但用得较少。
3球罐附件
(1)梯子平台。为了查抄、守护和操作,球罐上均设置有顶部平台和中央平台。顶部平台是工艺操作平台,球罐上的工艺收受、人孔、仪表等大部门设置在球罐顶部的极板上。中央平台是为了操作人员高低顶部平台时中央休息或作为查抄球罐赤路部位而设置的。
有的球罐为便于内部查抄和守护,设置有内部转梯,该转梯能够旋转,可转到球罐内部的任何部位。
(2)人孔和收受。人孔是为了检建人员进出球罐进行查抄和维建而设置的,同时也用于现场组装焊接球罐时透风、进行热处置、装置点火器和烟气排出蹬酌,人孔大幼通常选用DN500。凭据工艺必要,球罐还装有各类收受。
(3)喷淋装置。喷淋装置的作用有二:一是对球罐起冷却作用。喷淋装置装在球罐的上部,通水时,冷却水从环管或堰流出,沿球罐壁流下,起到冷却介质的作用。二是消防作用。在球罐分歧高度,离球罐表壁肯定距离装环形管,环形管每隔一段距离装一个喷头,当球罐失火(自身或相邻)时,即可通过喷头喷洒灭火介质(通常为高压水,通过喷头后形成雾状)进行灭火或隔热。
(4)隔热和保冷设施。隔热和保冷是为了保障介质的肯定温度,凭据分歧的介质和要求而定。
(5)液面计。用于观测球罐内液位。
(6)压力表。为了丈量球罐内的压力,通常在球罐的上部和下部各装一块压力表。
(二)球罐的分类
1、按状态分为圆球形和椭球形两种。椭球形球罐沉心较低但造作复杂,利用较少。
2.按组成球壳体的球壳板状态可分为桔瓣式球罐、足球瓣式球罐和上述两种型式相混的混合式球罐。足球瓣式球罐的利益是球瓣的尺寸一样或相近,造作开片单一。弊端是组装比力难题,有部门支柱搭焊在球壳体的焊缝上,容易形成焊接缺点和应力集中,因而用得较少。
3.按壳体层数分为单层壳体和双层壳体。双层球罐由表球和内球组成,双层壳体间充填优质隔热资料,所以隔热保冷机能好,通常用于贮存温度低的液化气,如液体乙烯?翘遄柿系难∪⊥ǔJ悄诳翘逦恍飧,用于接受介质工作压力和低温工作前提;表壳体为碳钢,用于支承内壳体和介质的沉量,同时可断绝雨、雪对隔热资料的侵袭。
4.按支承结构分为柱式支承和裙式支承。柱式支承中以赤路正切柱式支承用得最多,我国利用较广。裙式支座有圆筒裙式支承和锥形裙式支承,用于容积较幼的球罐支承,但用得较少。
(三)球罐的装置施工
在我国,施工现场宽泛选取的组装球罐步骤有两种:环带组装法和吩飕组装法。
1
环带组装法。
环带组装法的重点是依照设计图纸对球罐的各个环带,别离在平台上组装焊接好,经检验合格后,而后把各个环带由下至上,或先装置赤路带,后装置下温带,再装置上温带,逐带吊装就位,最后施焊环缝,实现球罐的装置。
环带组装法的利益是环带纵缝的组装精度高,组装的约束力幼,高空作业比力少,施工进度快,削减了不安全成分,有利于提高工效。弊端是需组装一个比力大的平台,钢板用的较多,占用施工场地也比力大;另表,在组装环缝时,往往难以预防强造组装景象的产生,组装后应力较大,焊缝易产生延长裂纹;同时,必要吊装能力较大的吊装机械。因而,环带组装法通常用于容积蹬宗或幼于400m3的球罐。
2
吩飕组装法。
吩飕组装法的挨次是首先装置带支柱的赤路板,能够用机械吊车或桅杆进行起吊。步骤是:第一块带支柱的赤路板吊装就位并经调整查抄合格用钢丝绳张紧固定。而后用同样的步骤装置第二块带支柱的赤路板。当相邻两支柱的赤路板一时固定后,即装置两支柱间的赤路板,找平上、下口,调整好对口间隙,用夹具固定。
选取统一步骤,将整圈赤路板组装结束,并查抄及校对水平度、球面曲率及上、下口直径的几何尺寸和圆度,而后进行点固焊。赤路带组装完后再组装下温带、上温带及极板。最后进行全地位焊接。
选取吩飕组装法的利益是施工筹备工作量少,组装速度快,组装应力幼,并且组装精度易于把握,也不必要很大的吊装机械,同时可省去组装平台或只需一简易平台,因而施工现场相对较幼。弊端是高空作业大、必要相当数量的夹具,全地位焊接技术要求高,焊工施焊前提差,劳动强度大。
(四)球罐焊前预热、焊后后热及整体热处置
1.焊前预热。造作球罐的钢材大多为高强度钢,焊接后由于冷却、收缩较快,易产生冷裂纹及脆性断裂。预热的主张就是为了缓解焊缝扰装响区的冷却、收缩速度,降低钢材硬度,增长塑性及除去表表水分。焊前预热的温杜爪凭据焊件的材质、厚度、接头拘谨度、气象前提等,由焊接试验确定,也可按GB12337-1998的划定执行,见表10-1-2。
表10-1-2常用钢种的预热温度
钢种 20R 16MnR
16MnDR 15MnVR 15MnVNR 07MnCrMoVR
07MnNiCrMoVDR 09Mn2VDR
板厚/mm 预热温度/℃
20 — — — 75~125 50~95 —
25 — — 75~125 100~150 —
32 — 75~125 100~150 125~175 —
38 75~125 100~150 125~175 150~200 —
50 100~150 125~175 150~200 150~200 75~100 —
2.焊后后热。焊后后热的主张是为了开释焊接残存应力、改善焊缝塑性和韧性,预防产生冷裂纹,更沉要的是加快扩散氢的逸除,改善焊接部位的机械机能。后热温度凭据板厚分歧通常为200~250℃,保温功夫为0.5~1h。遇有下列情况的焊缝,均应在焊后立即进行焊后后热消氢处置。
厚度大于32mm,且资料尺度抗拉强度下限值6b>540MPa的球壳;
厚度大于38mm的低合金钢;
铸造凸缘与球壳板的对接焊缝;
焊接试验确定需消氢处置者。
3.整体热处置。造作球罐的资料,随着厚度的增长,施焊以来,焊缝产生的残存应力不仅很复杂,并且数值也高,这是引起球罐在设计低应力下产生脆性粉碎的重要成分。球罐整体热处置的主张就是为相识除球罐组焊时产生的残存应力,不变球罐的几何尺寸,扭转焊缝金相组织,提高金属韧性和抗应力的能力,预防裂纹的产生。球罐整体热处置还能促使溶化氢析出,预防延长裂纹的产生,预防滞后粉碎,提高耐委顿强杜纂抗蠕变强度。
球罐整体热处置目前有两种步骤,即内燃法和电加热法。使用最多的为内燃法。
(1)内燃法。内燃法是将焊接结束并经检验合格的球体作为炉壳。在球体内安插一个或若干个点火器(喷油嘴),以雾化的轻柴油作为燃料,以石油液化气作为点火器燃料,燃料在球罐内部不休点火,产生热对流和热辐射加热整个球体。为削减热量的损耗,罐表用隔热资料进行隔热。热处置温度按设计要求,也可参照下表
热处置温度
钢号 热处置温度(℃)
20R 600±25
16MnR 600±25
15MnVR 570±20
15MnVNR 565±20
07MnCrMoVR、07MnNiCrMoVDR 565±20
09Mn2VDR、16MnDR 600±20
热处置恒温功夫,按球壳厚度每25mm恒温1h推算,且不少于1h。
(2)电加热法。电加热法的道理和步骤是将专门设计的电热元件搁置在球罐内下部,球罐表部用隔热资料封关,使球罐形成一个封关式电炉。加热时借助罐内空气的对流将热量均匀地传给罐壁,从而达到加热的主张。
(五)球罐的检验
1.焊缝检验。焊缝检验有表观查抄、射线探伤、超声波探伤、磁粉探伤及着色探伤等。表观查抄重要是查抄焊缝表表质量,可用目测或放大镜,要求焊缝及扰装响区不得有裂纹、气孔、夹渣、凹陷、熔合性飞溅物等缺点。有些焊缝的表表微幼裂纹缺点目测检验有难题,则需进行磁粉或着色探伤。焊缝的内涵缺点则选取射线探伤和超声波探伤检验。
选择100%射线探伤检验时,当球壳板厚度大于38mm时还应作超声波探伤复检,复检长度不应幼于所探焊缝长度的20%。选择100%超声波探伤时,应对超声波探伤部位作射线探伤复检,复检长度不应幼于所探焊缝长度的20%。水压试验后对焊缝应进行复查,复查数量不得幼于焊缝全长的20%。
2.水压试验。水压试验的主张是为了检验球罐的强度、查核球罐组装焊接质量,以保障球罐可能接受设计压力,经过水压试验尚能改善球罐内应力及承载能力。水压试验压力通常为设计压力的1.25倍,设计有特殊要求时按设计文件要求进行,试压用液体通常为清洁的工业用水。
3.气密性试验。气密性试验的主张重要是查抄焊缝及各衔接点的缜密性。球罐的气密性试验应在水压试验合格后进行。由于气密性试验有肯定的危险性,在试验过程中应严格执行预先造订的各项试验步骤、技术要求和安全措施。气密性试验压力通常蹬宗设计压力,介质为干燥、清洁的压缩空气或氮气。
三、气柜造作装置
气柜,宽泛利用于化工、石油化工、冶金等行业及城市煤气的贮存、供给,它是用来贮存气体、输送气体的一种设备。
(一)气柜的分类
气柜分为干式和湿式两种,干式和湿式气柜的区别在于密封型式的分歧。干式气柜的密封是选取弹性垫片及油封填充步骤;湿式气柜则是选取向水封槽充水的步骤。目前,常用的为湿式气柜。由于煤气点火时工作压力不高,因而气柜接受的压力均为低压(1200~4000Pa)。通常称为低压湿式气柜。
低压湿式气柜分为直升式气柜和螺旋式气柜两种。直升式气柜容积为100~1000m3,螺旋式气柜容积为1000~200000m3,石油化工用气柜的容积通常不超过10000m3。
气柜常用的资料有:Q235-AF、Q235-A、20R、16MnR、16Mn等。厚度大于30mm的16MnR钢板应正火状态供货。设计温度≤-20℃时,厚度≥6mm的钢板,应进行设计温度下的V型缺口冲击试验。
(二)气柜结构型式
1.低压湿式直升储气柜重要是由储水槽(水槽壁)、中节、钟罩、垂直导轨、桁架钢结构和配沉块等组成。钟罩和中节的起落,是沿内表垂直导轨和滑轮高低移动。桁架钢结构的作用,是接受气柜的全数荷载,并通过储水槽将其荷载传递于基础上。
2.低压湿式螺旋储气柜重要是由储水槽、中节、钟罩、螺旋导轨、水封槽、金属结构、配沉块等组成。中节有多个,中节及钟罩沿螺旋导轨高低移动。
(三)气柜预造装置
1
气柜构件预造
为保障气柜施工质量,气柜在组装前应尽可能地对各零部件进行预造。首先依照设计要求、资料几何尺寸及规范划定,绘造施工排板图。而后,在气柜中节壁板和钟罩壁板上标出中心线、搭接线及装置挨次和方向;上、下水封分段预造,但立板接口与环形底板接口应错开300mm以上;角钢圈、槽钢圈、立柱预造长度通常不应幼于5m,并在平台上放样校对弧度和水平翘曲度;导轨预造应严格依照施工规划进行,热加工后不得有过烧、裂纹、急弯及不切合设计要求的扭曲和凹坑。
2
气柜装置
气柜装置也有正装法和倒装法之分。
(1)正装法。正装法的装置挨次是由表向里、由下至上进行装置。所谓由表向里是指先装置水槽壁,再装置中节壁,最后装置钟罩壁。所谓由下至上是指水槽壁的装置,由最下一圈带板起头组装直至最上一圈带板。中节壁、钟罩壁的装置,先将下水封及下带板组装焊接完后,再装置立柱、上带板、上水封或拱顶、螺旋导轨及垫片,最后装置菱形板。
(2)水浮正装法。水浮正装法仅合用于水槽壁的装置,当最下一圈壁板组焊完后,向水槽内注水,水将预先造作好并设置在水槽内的浮筒浮起,可作为内部操作平台,浮起的浮筒通过吊架,将吊篮悬空位吊在水槽表空间,可作为表部操作平台。凭借内表操作平台,由下至上组装焊接每一圈壁板。组焊完一圈壁板向水槽内注水一次,达到适合操作的高度,直至最上一圈壁板组焊实现。
(3)倒装法。倒装法的装置挨次是有里向表、由上至下进行装置。所谓有里向表是指先装置钟罩壁,再装置中节壁,最后装置水槽壁。所谓由上至下是指先装置钟罩壁、中节壁、水槽壁的最上一圈带板,而后由上而下逐圈组装焊接,壁板全数组焊完后装置上水封、立柱、下水封,最后装置导轨。钟罩拱顶则在钟罩壁最上一圈带板组焊完后进行。
3
气柜防腐
湿式气柜遭逢侵蚀的水平远远超过通常储罐。其原因是湿式气柜所贮存的介质及水槽内的水质(不成预防线会溶化贮存介质所携带的二氧化碳、二氧化硫或三氧化硫等酸性物质)都拥有较强的侵蚀性,同时中节及钟罩在运行过程中要不休反复地浸入水槽和露出在大气中,越发快了侵蚀的过程。因而,湿式气柜的防腐是一项很沉要的工作。
气柜各零部件的防腐涂料和油漆按设计图纸划定,施工步骤按施工规范,通常要求如下:
(1)为保障油漆涂刷质量,在进行油漆防腐前,要将金属表表的污物和铁锈断根干净,通常应选取喷砂处置。喷砂处置部位蕴含水槽壁板、水槽底板、各中节壁板、钟罩和金属结构等。
(2)水槽底板背面的沥青漆要在装置前全数刷完。水槽底板正面浇热沥青的工作必须在底板真空试验、喷砂除锈合格及气柜整体施工实现后进行。
(3)下水封槽内、表表表油漆要在水封槽注水试验合格后进行。
(4)水槽、中节、钟罩内表表及气柜内的管路、金属结构等的油漆,应在水槽注水试验前进行。
(四)气柜的检验
1气柜底板缜密性试验
通常选取真空试漏法,其试漏步骤与金属油罐一样,真空箱内真空度为1.96kPa。
1气柜焊接质量检验
(1)气柜所有焊缝均应经火油渗入试验。
(2)当钢板厚度≥8mm时,水槽壁对接焊缝应抽样进行射线探伤查抄,抽查数量立缝不少于10%,环缝不少于5%。
3气柜的总体试验
(1)水槽注水试验
底板缜密性试验合格后,应进行水槽注水试验。注水时,一方面查抄焊缝是否渗水,另一方面要观测基础沉降情况。若发现问题应实时终场注水,待问题解决后,再持续注水至试验高度,并维持24h。
(2)气柜起落试验
a.试升阶段。启动供气设备(空气压缩机或鼓风机)向钟罩内充气,使钟罩和中节缓缓上升,亲昵把稳压力计的批示数值和各塔节上升的安稳情况,查抄导轨与导轮运行接触情况。当钟罩下水封立板靠近中节上水封立板时,应降低上升速度,查抄下水封在圆周方向是否同时进入上水封。
在钟罩和中节上升过程中,用肥皂液查抄壁板焊缝,如有泄漏应随即补焊。当钟罩和中节上升到设计高度时,压力计的批示应切合设计要求,如差距较大,可用配沉块调整。同时,用肥皂液涂刷钟罩顶盖所有焊缝,进行气密性查抄。
b.气柜降落试验。当钟罩上升到设计高度并气密性查抄合格后,打盛开空阀门,使钟罩和中节缓慢降落,此时应亲昵把稳压力计的压力变动、导轨与导轮的接触运行情况,运行应安稳。
c.气柜急剧起落试验。以上两个阶段试验合格后,应进行急剧起落试验,起落速度为每分钟不超过1.5m,进一步观察钟罩、中节、导轨与导轮的接触运行情况。
四、火炬及排气筒造作装置
火炬及排气筒是石油化工装置中的大型钢结构,用来处置陆续或间断排出的有毒、可燃性废气。由于气体排出量的不平衡性,尤其在停车检建或发滋变乱时,排出的气体不成能齐全用作燃料,只能送火炬点火掉或由高耸的排气筒排放到大气中,以削减对周围环境的传染。
(一)火炬、排气筒及塔架结构
火炬及排气筒常见规格有φ400~φ1200mm,高度在120m以内。筒体通常由碳素钢板卷造而成,靠近火炬头的筒体,为能接受高温,常选取不锈钢管。塔架是为了支承火炬或排气筒体的吊装、接受风载或地震载荷以及检建之用;鹁妗⑴牌布八架结构示定见下图。有的火炬和排气筒没有塔架,而是选取六根拉绳(缆风绳)固定。
火炬结构示意图
排气筒是通过筒体将装置中排出的废气排入大气,它没有点火装置,结构比力单一;鹁嬖蚴窃谕蔡宥ザ俗坝忻芊馄骷盎鹁嫱凡⒆坝械慊鹕兆欤ǔっ鞯疲┞叫慊,排放气不论何时出来,均能点燃。
塔架有两种结构,一是钢管造塔架,它由各类规格的无缝钢管焊接成三棱体的空间桁架;另一种结构是型钢造塔架,它由各类型钢焊成四方形的空间桁架。
(二)火炬、排气筒及塔架的吊装
为削减高空作业,改善焊接前提,火炬、排气筒及塔架均在地面预造、焊接和组装,经检验合格后进行整体吊装或分段吊装。全国统一装置工程预算定额是按双金属桅杆整体起吊的步骤思考的。
五、料仓、料斗造作装置
料仓是保留和贮藏物料的容器,料斗是供给或排除物料的容器。通常料仓和料斗是连成一体的,即料仓底部的圆锥或角锥形的存料部门称为料斗。有时料斗也从属于给料机。
兼有容器和溜槽作用的料斗种类好多,通常是沿物料向下卸出方向其截面逐步减幼的圆锥或角锥形。
为使料仓中的物料混合均匀,有的料仓内部装有渗混管。
石油化工行业用的料仓、料斗通常均用铝合金或不锈钢等资料造作,这重要是为了保障束品物料的清洁和质量。
六、烟囱、烟路造作装置
烟囱、烟路是锅炉或工业炉窑排出点火废气的通路。按其造作工艺可分为两类,一类是用非金属资料,即用耐火砖砌筑成的通路,一类是用钢板焊造成的通路。
(一)烟路
烟路系用以疏导烟气或安插受热面的通路。钢造烟路大多在施工现场依照设计图纸造作,为了便于装置省煤器(或空气预热器)及方便检建和排除,烟路截面大多选取非圆形。
非圆形钢造烟路的造作比力单一,除顶部需压造成形表,其余部位直接用钢板剪切下料,而后进行组焊。所用资料均为通常碳钢板,焊缝选取火油渗入检验即可。钢造烟路检验合格装置完后,名义尚应砌一层隔热资料,以削减热损失。非圆形截面的烟路焊接工作量比圆筒形烟路焊接工作量大,造作成本高。
(二)烟囱
烟囱系用以疏导锅炉或工业炉窑点火废气排入大气的通路。独立钢烟囱通常在施工现场依照设计图纸造作,其所用资料大多为低碳钢板,用卷板机卷造成圆筒形或圆锥形进行组焊。组焊完后用火油进行渗入检验。为便于装置和加强刚度,烟囱各段的联结多选取法兰联结。独立钢烟囱造作完后用吊车整体吊放在基础上用地脚螺栓固定。若是独立钢烟囱较细较高,应选取缆风绳拉紧,以抗风载荷和地震载荷。
